Co pierwsze: gładzie czy sufit podwieszany? Kolejność prac
Najpierw zamontuj sufit podwieszany (stelaż i płyty g-k), a dopiero potem rób gładzie: najpierw na suficie, potem na ścianach. Taka kolejność chroni świeżą gładź przed obiciem i zabrudzeniem przy pracy na wysokości i pozwala równo wykończyć styk ściany z sufitem. Ścianki działowe z płyt g-k stawia się jeszcze przed sufitem, a montaż płyt zaczyna się dopiero po wyschnięciu tynków i wylewek.

- Co pierwsze: gładzie czy sufit podwieszany?
- Dlaczego sufit podwieszany montuje się przed gładzią na ścianach?
- Co pierwsze zrobić: sufit podwieszany czy ściany?
- Kiedy zrobić sufit podwieszany w harmonogramie remontu?
- Czy na sufitach podwieszanych robi się gładzie?
- Najczęstsze błędy w kolejności gładzi i sufitu podwieszanego
- W jakiej kolejności malować sufit podwieszany i ściany?
- Lista kontrolna przed rozpoczęciem prac
Co pierwsze: gładzie czy sufit podwieszany?

Pierwszy jest sufit podwieszany, gładzie po nim. Poradnik o kolejności montażu sufitów podwieszanych i nakładania gładzi zaleca najpierw zamocować konstrukcję i płyty kartonowo-gipsowe, a gładź nakładać po zakończeniu montażu, bo zmniejsza to ryzyko uszkodzenia gładzi i zabrudzenia ścian.
Ta sama logika obowiązuje przy samych gładziach. Poradnik producenta o kładzeniu gładzi na sufit wskazuje, że gładzenie pomieszczenia zaczyna się od sufitu, bo masa skapująca z góry mogłaby uszkodzić zaszpachlowane wcześniej ściany. W praktyce kolejność wygląda więc tak: sufit podwieszany, gładź na suficie, gładź na ścianach, malowanie.

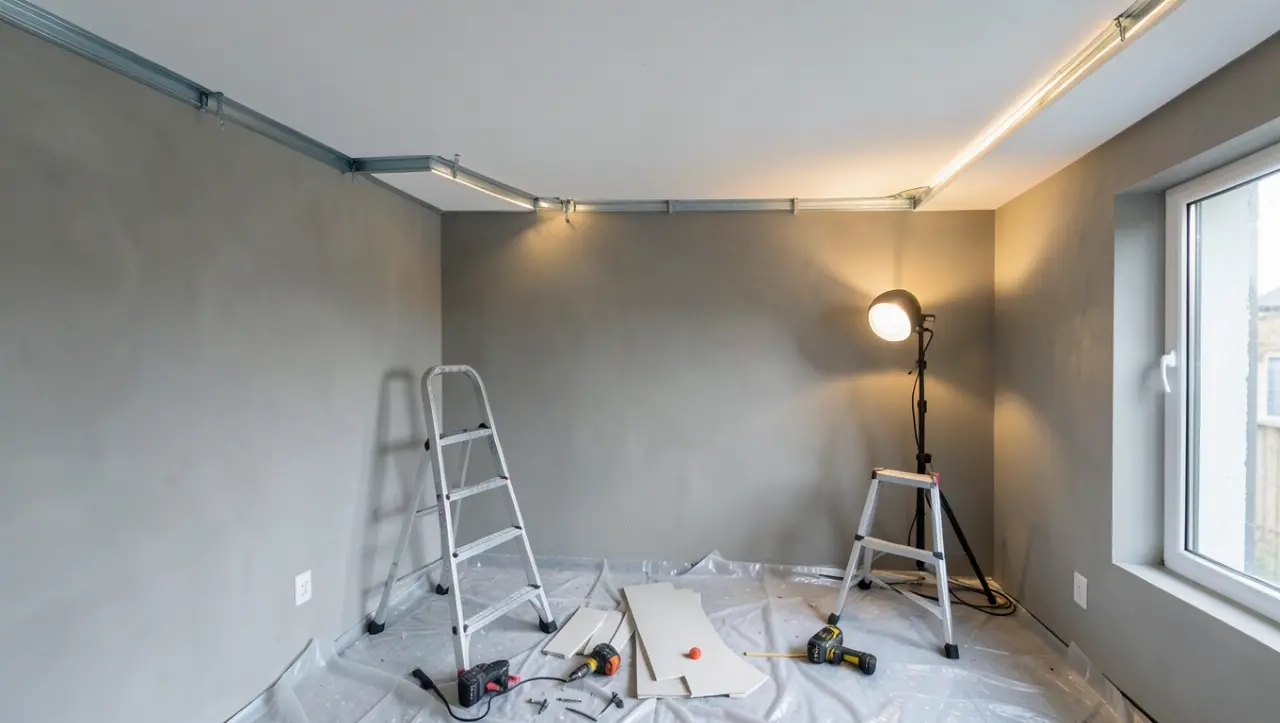

Dlaczego sufit podwieszany montuje się przed gładzią na ścianach?

Bo montaż sufitu to praca na wysokości, przy której najłatwiej obić lub porysować gotową ścianę, a po nim można precyzyjnie wykończyć narożnik między ścianą a sufitem. Główne powody:
- Praca na wysokości: poradnik o pułapkach w kolejności prac wykończeniowych zwraca uwagę, że przy montażu sufitu rośnie ryzyko uszkodzeń, jeśli gładź na ścianach została już nałożona.
- Styk ściany z sufitem: gdy sufit jest gotowy, połączenia krawędziowe między ścianami a sufitem wykańcza się dokładniej, co ten sam poradnik wskazuje jako drugą zaletę tej kolejności.
- Jeden cykl wykończenia: szlifowanie, odpylanie i gruntowanie sufitu i ścian robisz w jednym etapie, zamiast wracać do gotowych powierzchni.
- Mniej poprawek: profile, płyty i drabiny nie mają kontaktu z wykończoną ścianą.

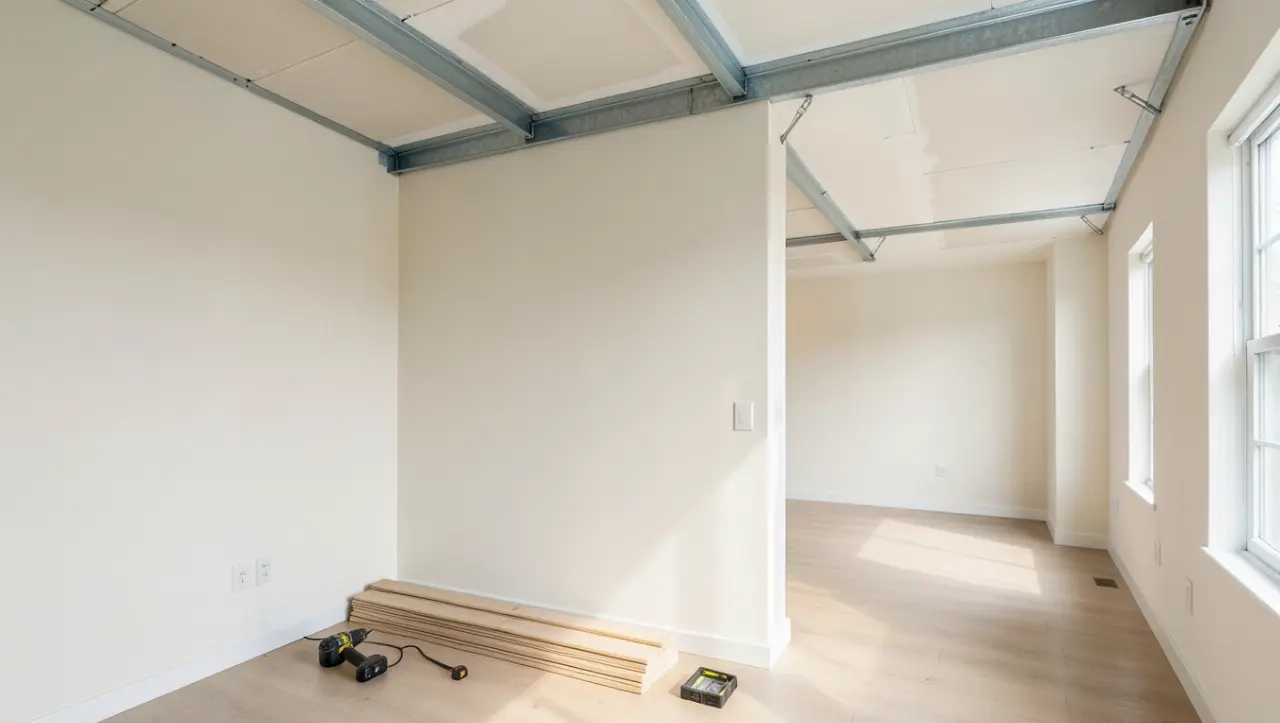

Co pierwsze zrobić: sufit podwieszany czy ściany?

Ścianki działowe z płyt g-k stawia się przed sufitem podwieszanym, a sufit dołącza się do gotowej ścianki. Instrukcja łączenia sufitu podwieszanego ze ścianką działową z płyt g-k wyjaśnia, że ścianka powinna być połączona bezpośrednio ze stropem, bo daje to dobrą izolację akustyczną między pomieszczeniami. Dlatego sufit łączy się do ścianki, a nie odwrotnie.
Gdy sufit już istnieje, a ścianka ma powstać później, ta sama instrukcja zaleca rozmontować część sufitu, wstawić ściankę i do niej przymocować konstrukcję podwieszaną. Do połączenia potrzebne są profil nośny, profil przyścienny i blachowkręty: oba profile przykręca się do ścianki działowej.
Jeśli pytanie dotyczy gładzi na ścianach, a nie ścianek działowych, odpowiedź jest odwrotna: najpierw sufit, potem gładź.
Co pierwsze: sufit podwieszany czy tynki?
Najpierw tynki i wylewki, a sufit z płyt g-k dopiero po ich całkowitym wyschnięciu. Artykuł o kolejności prac wykończeniowych ostrzega, że płyty zamontowane zbyt wcześnie pochłoną wilgoć, będą pękać, a po wyschnięciu się rozwarstwią. Ten sam artykuł podaje, że wylewka schnie co najmniej kilka dni, a niektóre rodzaje nawet 3-4 tygodnie.
Przy tynkach gipsowych artykuł wskazuje, że dają one na tyle równą powierzchnię ścian i sufitów, że nadają się do malowania bez dodatkowej gładzi. Zakres gładzi na ścianach zależy więc od tego, jaki tynk masz pod spodem.

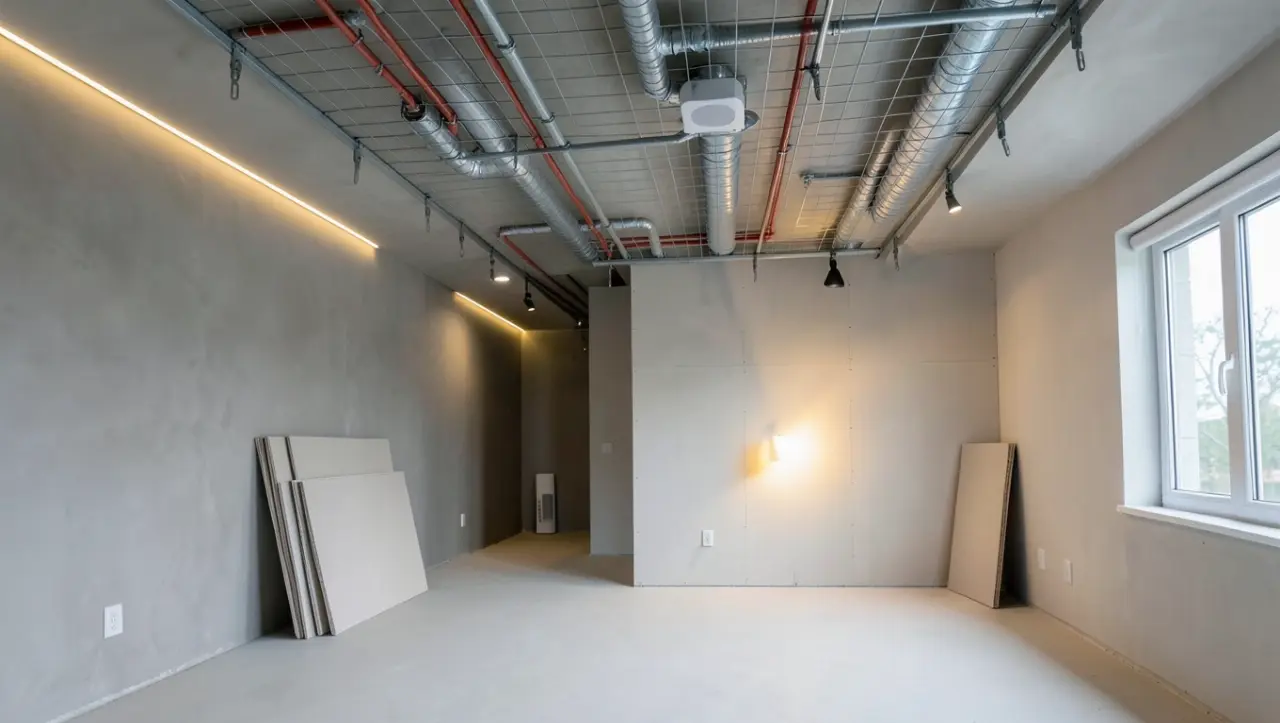

Kiedy zrobić sufit podwieszany w harmonogramie remontu?

Sufit podwieszany montuje się po instalacjach, po wyschnięciu tynków i wylewek oraz po ściankach działowych, a przed gładziami i malowaniem. Instalacje trzeba zamknąć wcześniej, bo ich prowadzenie po zakończeniu prac wykończeniowych jest bardzo kłopotliwe, a po zakryciu stropu płytami dostęp do przestrzeni nad sufitem jest ograniczony.
| Etap | Co obejmuje | Dlaczego w tym miejscu |
|---|---|---|
| 1. Instalacje | elektryka, w tym przewody do opraw w suficie, woda, kanalizacja, wentylacja | po wykończeniu ich prowadzenie wymaga rozkuwania lub rozcinania płyt |
| 2. Tynki i wylewki | prace mokre | płyty g-k montuje się dopiero po ich całkowitym wyschnięciu |
| 3. Ścianki działowe g-k | konstrukcja połączona ze stropem | stabilność i izolacja akustyczna między pomieszczeniami |
| 4. Sufit podwieszany | stelaż i płyty g-k | praca na wysokości przed wykończeniem ścian |
| 5. Spoiny i styk ze ścianą | masa szpachlowa, taśma wzmacniająca lub akryl do płyt g-k | połączenie przygotowane pod gładź i malowanie |
| 6. Gładź na suficie | warstwy 1-3 mm | kapiąca masa nie trafi na gotowe ściany |
| 7. Gładź na ścianach | doprowadzona do styku z sufitem | równa linia połączenia |
| 8. Szlifowanie i gruntowanie | sufit i ściany | przygotowanie pod farbę |
| 9. Malowanie | najpierw sufit, potem ściany | chlapnięcia z sufitu poprawiasz na ścianach przed ich malowaniem |

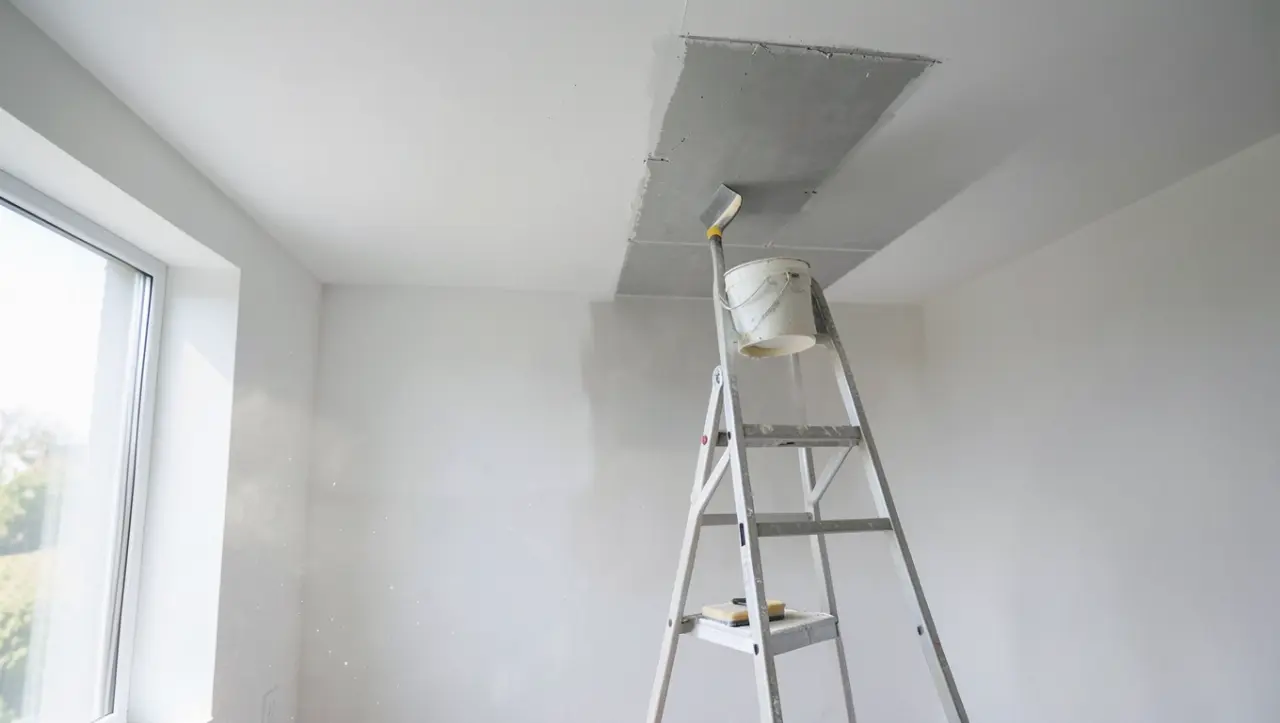

Czy na sufitach podwieszanych robi się gładzie?

Tak. Sufit z płyt g-k szpachluje się i gładzi tak samo jak ściany, a producent mas szpachlowych zaleca stosować na sufit tę samą gładź co na ściany, dobraną do rodzaju pomieszczenia. Podłoże musi być równe, suche, czyste i zagruntowane, większe ubytki uzupełnione masą naprawczą, a w miejscach narażonych na pękanie masę warto zazbroić siatką z włókna szklanego.
Poniższe wartości pochodzą z dwóch poradników wykonawczych. Instrukcja na opakowaniu lub w karcie technicznej konkretnej masy ma pierwszeństwo, na co zwracają uwagę oba źródła.
| Parametr | Wartość | Skąd |
|---|---|---|
| Grubość jednej warstwy gładzi | 1-3 mm | poradnik producenta mas szpachlowych |
| Kierunek nakładania na suficie | od okna w głąb pomieszczenia, paca metalowa lub natrysk | poradnik producenta mas szpachlowych |
| Metoda mokro na mokro | pierwsza warstwa 2-3 mm, kolejna gdy ok. 75% powierzchni jest suche w dotyku; tylko jeśli masa to dopuszcza | poradnik producenta mas szpachlowych |
| Ilość rozrabianej masy | tyle, ile zużyjesz w ciągu 1 godziny | poradnik producenta mas szpachlowych |
| Szlifowanie ostatniej warstwy | papier, gąbka szlifierska lub siatka o gradacji 100/150 | poradnik producenta mas szpachlowych |
| Gruntowanie przed malowaniem | wałek lub natrysk; pędzel może rozmyć powierzchnię i zostawić nierówności | poradnik producenta mas szpachlowych |
| Mieszanie masy sypkiej | niskie obroty, ok. 400 obr./min | poradnik o pułapkach w kolejności prac |
| Rozstaw wieszaków stelaża | ok. 40-60 cm, więcej wieszaków przy obniżeniu sufitu o ponad 30 cm | poradnik o pułapkach w kolejności prac |
| Rozstaw wkrętów w płytach | co 15 cm | poradnik o pułapkach w kolejności prac |
Jak wykończyć styk sufitu podwieszanego ze ścianą?
Styk szpachluje się masą odporną na naprężenia, samodzielnie albo z taśmą wzmacniającą. Instrukcja łączenia sufitu ze ścianką działową poleca masę z włóknami celulozowymi i dyspersjami tworzyw sztucznych, które według producenta ograniczają naprężenia wynikające z różnic łączonych materiałów. Jako alternatywę wymienia akryl przeznaczony do płyt g-k, bo jest elastyczny i łatwy w aplikacji.
Czy można najpierw zrobić gładź na ścianach?
Można, jeśli styk ściany z sufitem wykonujesz z taśmą ślizgową i świadomie planujesz taką sekwencję. W dyskusji w grupie Budujemy, urządzamy i remontujemy Dom jeden z uczestników opisuje kolejność: gładź na ścianach, taśma ślizgowa, płyty na suficie, gładź na gotowo, a na końcu odcięcie taśmy nożykiem. Inny zaznacza, że wybór zależy od tego, czy połączenie jest ślizgowe, czy wykonane taśmą typu Straitflex. To relacje praktyków, nie wytyczne producenta, a gotowe ściany trzeba wtedy chronić podczas montażu stelaża i płyt.
Najczęstsze błędy w kolejności gładzi i sufitu podwieszanego
Najwięcej poprawek powodują płyty g-k montowane na wilgotnym podłożu, sufit stawiany przed ściankami działowymi i gładź na ścianach wykonana przed sufitem bez zabezpieczenia. Typowe błędy:
- Montaż płyt przed wyschnięciem tynków i wylewek: pękanie i rozwarstwianie płyt.
- Sufit przed ściankami działowymi: gorsza izolacja akustyczna i konieczność demontażu części sufitu.
- Gładź na ścianach przed sufitem bez ochrony: rysy, obicia i zabrudzenia.
- Brak dylatacji: pęknięcia w gładzi i na płytach g-k.
- Za mało wkrętów w płytach: słabsza stabilność konstrukcji.
- Pominięte gruntowanie: gorsza przyczepność gładzi i farby, większe zużycie masy.
- Za dużo rozrobionej masy na raz: zastyga, zanim zostanie nałożona.
- Dokładanie instalacji po zamknięciu sufitu: rozcinanie płyt i ponowne szpachlowanie.
Montaż sufitu to praca na wysokości z ciężkimi elementami, więc przy wątpliwościach co do mocowania skonsultuj się z fachowcem. Szpachlowanie i szlifowanie płyt g-k wytwarza dużo pyłu, dlatego pomieszczenia, w których nie pracujesz, odgrodź lub zabezpiecz folią.
W jakiej kolejności malować sufit podwieszany i ściany?
Najpierw maluje się sufit, a po jego całkowitym wyschnięciu ściany. Poradnik o oddzielaniu sufitu od ściany przy malowaniu tłumaczy, że sufit często wymaga kilku warstw i przy malowaniu chlapie, więc ślady łatwiej poprawić na ścianach, które malujesz później. Taśmę do odcięć zdejmuje się pod kątem 45 stopni, gdy ostatnia warstwa farby jest jeszcze lekko wilgotna.
Warunki też mają znaczenie: artykuł o kolejności prac wykończeniowych podaje, że gruntować najlepiej w temperaturze powyżej +5°C, przy malowaniu temperatura nie powinna spadać poniżej +5°C, a wilgotność powietrza nie powinna przekraczać 80%.
Lista kontrolna przed rozpoczęciem prac
- Instalacje nad przyszłym sufitem zakończone i zaznaczone na planie.
- Tynki i wylewki całkowicie suche.
- Ścianki działowe g-k postawione i połączone ze stropem.
- Ustalona wysokość obniżenia sufitu i rodzaj sufitu: płyty g-k czy napinany.
- Wybrany sposób wykończenia styku ściany z sufitem: masa z taśmą, akryl lub taśma ślizgowa.
- Kolejność ustalona z wykonawcą: sufit, gładź na suficie, gładź na ścianach, malowanie sufitu, malowanie ścian.
- Zabezpieczone podłogi, okna, meble i sąsiednie pomieszczenia.
- Zaplanowany czas schnięcia każdej warstwy przed kolejnym etapem.
